中国电建山东电建一公司华润吉水风电项目首台风机基础浇筑顺利完成

http://i.danews.cc/storage/video/2025/7/5edPhKSxQG.mp4 2025年7月26日,由中国电建山东电建一公司承建的华润电力吉水阜田6…

2025年7月26日,由中国电建山东电建一公司承建的华润电力吉水阜田60MW风电项目首台风机基础顺利完成浇筑,标志着项目全面进入主体工程施工阶段。

https://img2.danews.cc/upload/images/20250728/6884e9a0ea9ebf33a3f6580b21958f11.jpg

该项目共安装12台单机容量5MW的风电机组,总装机容量60MW,项目建成投产后,预计年均可提供清洁电能约1.3亿千瓦时,相当于节约标准煤约4万吨,减少二氧化碳排放约10万吨。

自5月15日项目动工以来,吉水项目部便以打造精品标杆工程为目标,精心策划、周密部署,积极克服南方多雨、夏季高温、林区作业范围广等挑战,严格落实公司及西北公司建设要求,全面强化现场安全管控与质量管理,稳步推进工程建设。在短短两个半月内,项目团队高效实现了风场道路全线贯通、8个平台施工完成及首台风机基础浇筑,得到业主、监理方的充分肯定,彰显“铁军品牌、铁军速度”,为项目早日并网发电奠定了坚实基础。

项目开工即面临大范围林区作业的场内道路工程,总长度达12.18公里,蜿蜒曲折、迂回敷设在杉树叠嶂的山川之腹。开挖土石方量高达30余万方,60度坡比降坡达五处之多,加之南方“梅雨”天气影响。道路工程面临各种困难和挑战。为此,项目部不等不靠,合理组织资源,抢占每个工作时机,“大雨准备、小雨凿石、晴日土方、多点推进”,历经70个日历天(有效施工仅38天),便完成了场内道路全面贯通,较内控计划工期提前25天。

https://img2.danews.cc/upload/images/20250728/3e593a1d71bad5ae6407c96b950a3bff.png

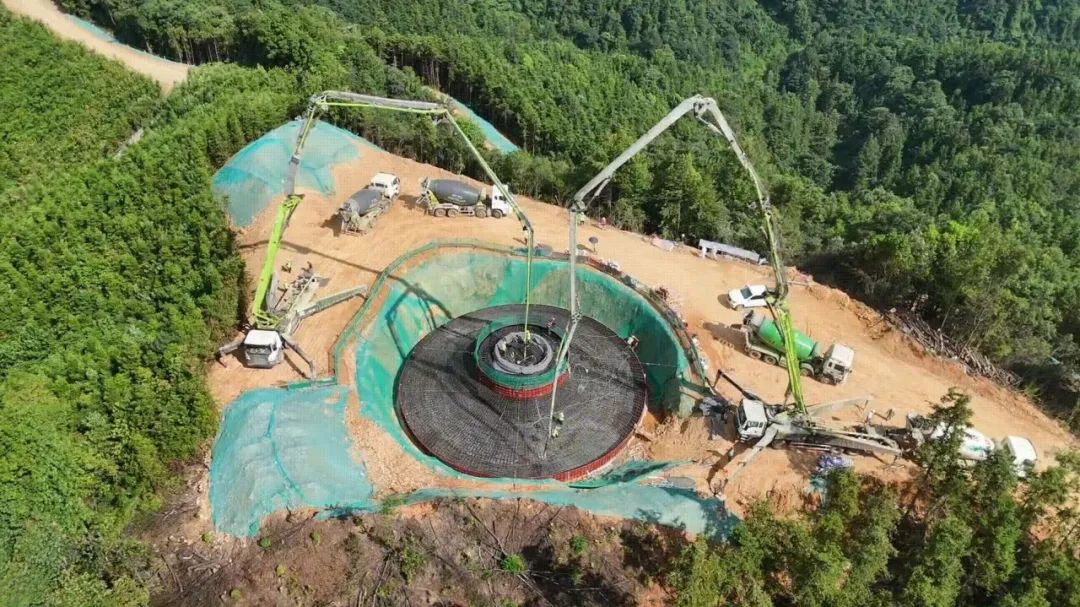

首基基础浇筑工作面临高温和混凝土长距运输的困难,运输要经过城镇要道和乡村小路,又逢当地水稻收割农忙时期,项目部结合实际,采取“下午开盘、晚间浇筑、凌晨收面”的施工方案,避开高温时段、确保了浇筑质量,同时又避开交通繁忙时段,大幅提升浇筑效率。首基基础浇筑顺利实施,即是对场内道路施工质量检验,更是对场外道路精心准备、全面预控、模拟演练的实践检验。

本次浇筑的4号风机基础,位于项目场址核心区域,设计直径21.8米、高度为4.5米的钢筋混凝土扩展式基础,单次浇筑方量850立方米。为此,项目部狠抓混凝土运输、连续浇筑、温度控制等各关键环节。针对高温、多雨情况,严格控制混凝土入模温度,加强混凝土浇筑后内外温差监测,及时采取、调整混凝土养护措施,确保基础强度达标。

下一步,吉水项目部将继续围绕“保安全、抓质量、强管理、优协同”的核心思路,全速推进项目建设,确保项目如期优质投产,为华润电力在赣高质量发展注入新动力,为区域“双碳”目标落地注入强劲动能。

稿件来源:中国电建山东电建一公司  王小龙
